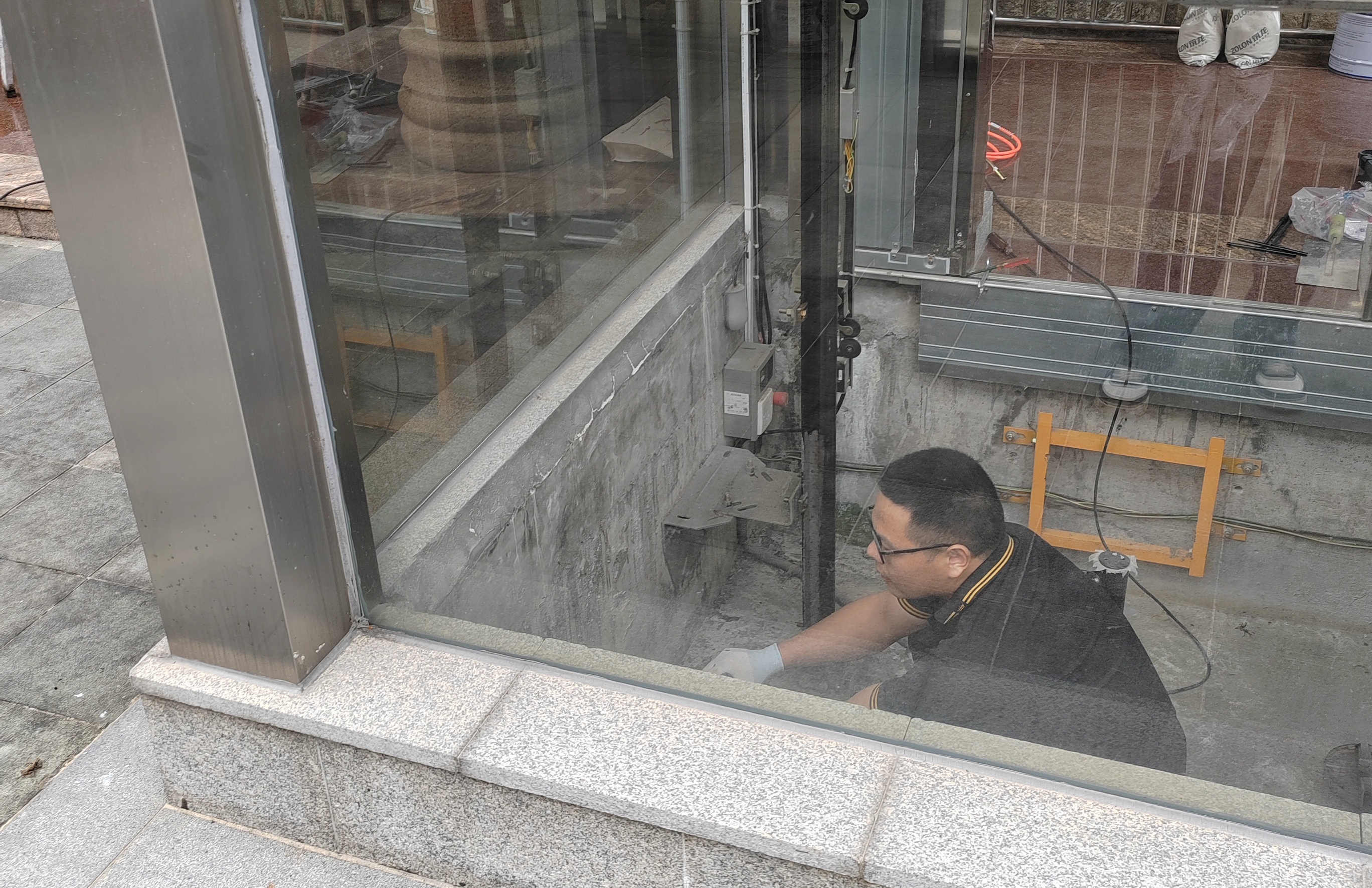

干货 | 电梯井漏水怎么办?
发布者 : 筑龙防水 发布日期 : 2026-03-12

电梯作为住宅必备的垂直交通工具,早已是新建小区的标配,直接关系居民出行便利与居住安全。根据住建部2025年5月1日实施的最新《住宅项目规范》明确要求:4层及以上住宅必须设置电梯。


在电梯全面普及的同时,电梯井渗漏水问题也随之高发。本文从漏水成因、修缮方案两个维度,给你一套完整、可落地的解决方案,帮你高效解决电梯井渗漏难题。


电梯井漏水的主要原因

电梯井漏水不是偶然,而是设计、材料、施工、后期维护等全流程可能出现的问题叠加导致的。只有精准区分成因,才能避免后期修缮走弯路、做无用功,不同成因的漏水表现和应对重点也各不相同。


(一)结构设计与材料缺陷,从源头埋下隐患

很多电梯井漏水,从设计和材料环节就已经埋下了隐患,这类问题后期修缮难度较大,需要更具针对性的处理。


一方面,设计时如果没有设置合理的排水系统——比如集水坑、排水泵缺失或设计不合理,导致积水无法及时排出;或者防水层选型不当,没有采用多道防水设防,防水屏障本身就比较薄弱,很容易出现渗漏。


另一方面,核心材料不合格也是重要原因。比如电梯井混凝土的抗渗等级没有达到设计标准(通常要求≥P6),浇筑时水泥、砂石配比错误,导致混凝土内部存在孔隙、裂缝,形成天然的渗水通道;防水涂料的耐久性太差,在电梯井长期潮湿的环境中容易老化、开裂,逐渐失去防水作用;还有止水带、密封胶等辅助材料质量不佳,使用一段时间后容易破损、脱落,无法有效阻断渗水路径,让水有机可乘。


(二)施工不规范,是漏水的主要诱因

如果说设计和材料是“先天问题”,那施工不规范就是“后天失误”,也是绝大多数电梯井漏水的直接原因。尤其是在混凝土浇筑、防水施工这两个关键环节,任何一个细节的疏漏,都可能直接导致渗漏。


1.混凝土施工缺陷

浇筑时振捣不密实,导致井壁、底板出现蜂窝、麻面、孔洞,这些地方都会成为渗水通道;电梯井底板与侧壁交接处、施工缝等本身就是结构薄弱部位,如果没有按规范做加强处理,或者施工缝留设不合理、结合不紧密,就会成为漏水重灾区;另外,穿墙管(比如电缆管、通风管)、预埋件周边的混凝土浇筑不密实,密封处理不到位,水也会沿着管壁与井壁的缝隙慢慢渗漏进来。


2.防水施工疏漏

防水层施工未遵循“基层干燥、涂刷均匀、搭接严密”的原则,基层清理不彻底,存在杂物、浮灰,导致防水涂料与基层粘结不牢固,出现起鼓、开裂;防水涂料涂刷厚度不够(通常需≥3mm),或阴阳角、施工缝等重点部位未增设防水附加层,形成防水薄弱点;外防水施工时,井壁外侧回填土未分层夯实,导致土壤沉降挤压井壁,破坏防水层,引发渗漏。


(三)后期维护缺失,加剧漏水问题

很多人以为,电梯井做好防水就一劳永逸了,但实际上,电梯交付后的后期维护,直接决定了防水效果的耐久性,也是加剧漏水的重要原因。比如,集水坑内长期堆积杂物,没有及时清理,导致排水泵堵塞、故障,积水无法排出,长期浸泡井壁,会加速防水层老化、混凝土破损;电梯安装、后期装修时,施工人员违规凿打井壁、破坏防水层,事后又没有及时修复,留下渗漏隐患;还有定期巡检不到位,没有及时发现井壁裂缝、防水层破损等小问题,导致小渗漏逐渐发展为大漏水,后期维修成本大幅增加。


电梯井漏水修缮方案

电梯井漏水修缮需遵循“先排查、再止水、后加固、强维护”的原则,根据漏水类型(点漏、缝漏、面渗、涌水)、渗漏程度和成因,针对性选择修缮工艺,优先解决“止水”核心需求,再做好结构加固和后期防护,避免反复渗漏。以下是分场景、可落地的修缮方案,涵盖应急处理和长效治理。


(一)修缮前准备:排查定位,明确核心问题

修缮前的排查定位是关键,直接决定修缮效果。首先,清理电梯井内杂物、积水,确保作业面干燥、整洁,施工人员佩戴安全帽、防水手套、防滑鞋,井下作业需安排专人监护,配备应急照明设备;其次,通过肉眼观察、打压试验或红外热像仪检测,明确渗漏点位置、数量、渗漏类型(点漏、缝漏、面渗或涌水),结合结构图纸分析渗漏成因,标记渗水点及裂缝走向,重点检查底板与侧壁交接处、施工缝、穿墙管根部等薄弱区域;最后,根据排查结果,制定专项修缮方案,准备适配的材料和设备(如注浆机、止水针头、堵漏材料、防水涂料等)。


(二)分场景修缮方案:精准止水,对症下药

1.点状渗漏(孔洞、管根渗漏):快速封堵,强化密封

点状渗漏多发生在穿墙管根部、混凝土孔洞处,渗漏量较小但易反复,修补重点是“精准封堵、严格密封”。


第一步:基层处理。将渗漏点周围杂物、浮灰、松动混凝土清理干净,用钢丝刷清理管壁和井壁结合面的铁锈、油污,确保基层坚实、无松动;若管根渗漏,拆除原有密封材料,用吹风机将结合面吹干,避免水分影响封堵效果。


第二步:快速封堵。选用速凝堵漏材料(如天骄筑龙水不漏),直接填塞入渗水孔洞,压实几秒钟,就能快速止水;管根部位,在结合面涂抹基层处理剂,待干燥后缠绕遇水膨胀止水条,再涂抹密封胶,确保密封胶与管壁、井壁紧密贴合,没有缝隙。


第三步:加强防护。封堵完成后,在渗漏点及周边涂抹2-3遍天骄筑龙渗透结晶防水涂料,延伸范围不小于20cm,待防水涂料固化后,用防水砂浆抹面保护,增强密封性和耐久性;管根周围可浇筑一圈防水台(高度、宽度均为5-10cm),进一步强化防水效果,杜绝再次渗漏。


2.裂缝渗漏(井壁、底板裂缝):注浆填充,封缝加固

裂缝渗漏是最常见的类型,分为静止裂缝和活动裂缝,修补重点是“填充缝隙、阻断渗水通道”,需根据裂缝宽度和类型选择适配工艺。


第一步:凿槽清理。沿裂缝方向用切割机或电钻开出V型槽(宽5-8cm,深5-10cm),清理槽内颗粒、浮灰,用高压水枪冲洗干净,待基层干燥后,预埋导流管降低水压,临时封堵明水点,为后续注浆做好准备。


第二步:注浆堵漏。根据裂缝类型选择注浆材料:静止裂缝选用天骄之家环氧树脂注浆液(堵漏加固,适合填充深层孔隙);活动裂缝选用天骄之家水/油溶性聚氨酯发泡堵漏剂(遇水膨胀,可适应裂缝变形)。沿裂缝两侧交叉钻孔,孔径25-30mm(视裂缝宽度调整),孔深为结构厚度的2/3,间距10-20cm,避开钢筋,动态缝或交汇处加密钻孔,倾斜角度45°-60°,确保浆液覆盖渗漏路径。埋设注浆针头,连接高压注浆机,注浆压力控制在0.2-0.8MPa,水平缝自一端向另一端推进,垂直缝由下至上分层灌注,单孔注浆至相邻孔出浆后保压3-5分钟,浆液流量<5mL/min时停止,对深层孔隙可进行二次补浆,确保填充密实。


第三步:封缝加固。注浆结束24小时后拆除止水针头,用水泥砂浆封堵注浆孔,清理外溢浆液;在裂缝表面涂抹防水密封胶,再用防水砂浆抹面,若裂缝较宽,可增设玻纤布加强,增强抗变形能力,防止裂缝再次开裂漏水。


3.混凝土面状渗漏(井壁、底板大面积潮湿、渗水):整体防水,全面防护缺陷

面状渗漏多因混凝土密实度不足、防水层整体失效导致,渗漏面积大、渗水均匀,修补重点是“整体做防水,增强基层抗渗能力”。


第一步:基层处理。凿除井壁、底板表面松动混凝土、蜂窝麻面,用天骄筑龙水不漏修补平整,清理基层杂物、浮灰,高压水枪冲洗干净,待基层干燥(含水率≤10%)后,涂刷基层处理剂,增强防水涂料与基层的粘结力。


第二步:防水层施工。选用天骄筑龙聚合物水泥基(JS)防水涂料,涂刷2-3遍,每遍间隔12小时,确保涂层厚度均匀,总厚度≥1.5mm;阴阳角、施工缝等重点部位,增设防水附加层(如无纺布、玻璃纤维网格布);若渗漏严重,可在防水涂料施工完成后,铺设弹性防水卷材(如天骄筑龙SBS改性沥青卷材),搭接宽度≥10cm,确保全面覆盖渗漏区域。


第三步:表面防护。防水层固化后,涂抹一层防水砂浆或抗裂砂浆,厚度≥5mm,形成防护层,防止防水层被后续作业破坏。


4.涌水渗漏(大量积水、水流较急):引流降压,分步封堵

涌水渗漏多因排水系统失效导致,渗漏量大、水压高,直接封堵易导致渗漏加剧,需先引流降压,再逐步封堵。


第一步:束水引流。在涌水部位设置引流管,将水引至集水坑,通过排水泵排出,降低井下水压;若涌水量较大,可采用多根引流管同时引流,确保积水快速排出,为后续施工创造条件。


第二步:注浆阻水。选用天骄之家水/油溶性聚氨酯发泡堵漏剂,通过注浆针头将浆液注入涌水部位,利用浆液的发泡阻断水流,注浆压力可适当提高至0.5-2.0MPa,确保浆液填充密实。


第三步:结构修复与防水。引流和注浆完成后,对渗漏部位及周边区域进行凿毛处理,支设模板,浇筑抗渗混凝土,恢复结构强度;待混凝土固化后,整体涂刷防水涂料,铺设防水卷材,完成全面防水。


(三)后期维护:长效防护,避免反复渗漏

很多人修补电梯井漏水后,用不了多久就会再次渗漏,核心原因就是忽略了后期维护。电梯井漏水修补后,后期维护至关重要,直接决定防水效果的耐久性,大家一定要做好以下3点,从根本上杜绝反复渗漏。


第一,定期巡检与维护:每月检查电梯井内是否有积水、潮湿痕迹,排查防水层是否有开裂、起鼓、脱落,检查排水泵运行状态,及时清理集水坑内杂物,确保排水畅通;每年雨季前,进行一次全面排查,对潜在渗漏点提前处理,避免雨季渗漏加剧。


第二,规范作业管理:电梯安装、后期装修或维修时,严禁违规凿打井壁、破坏防水层,若必须打孔,需提前与防水专业人员沟通,打孔后及时采用注浆、密封等方式修复,做好防水处理。


第三,定期验收与复检:修补完成后,需进行闭水试验,防水层固化48小时后注水(深度≥20mm),闭水48小时检查无渗漏即为合格;瓷砖铺贴后需二次闭水24小时,确保防水效果;每年进行一次复检,对老化的防水层、密封材料及时更换,对结构裂缝及时修补。


电梯井漏水看似棘手,实则只要找准成因、选对方法,就能实现长效止水。核心是“先排查定位,再精准修补,最后做好长效维护”——设计、材料、施工缺陷导致的先天隐患,需从根源优化;后期渗漏则需根据点漏、缝漏、面渗、涌水等不同类型,针对性采用封堵、注浆、整体防水等工艺。同时,重视后期维护,定期巡检、规范作业,才能从根本上解决电梯井漏水问题,保障电梯安全运行,让每一位居民都能安心出行。
